Retrouvez sur cette page toutes les informations concernant les travaux Rue des Navarries !
📍 La Ville de Mios a organisé deux réunions publiques concernant les travaux de la Rue des Navarries 📅
📧 Création d’une adresse mail dédiée pour les questions/réponses durant la durée des travaux
ZOOM SUR LE PROJET
Axe majeur de la Ville de Mios, l’aménagement de la Rue des Navarries fait partie des grands projets du mandat 2020-2026.
Plus de 9 900 véhicules l’empruntent chaque jour, sa sécurisation est donc fortement attendue par les Miossaises et Miossais, avec pour objectif la réduction de la vitesse
et le partage de l’espace entre automobiles, cyclistes et piétons. Ce projet, d’un budget global de 1,4 millions d’euros, a été rendu possible grâce au soutien financier de la Communauté d’Agglomération du Bassin d’Arcachon Nord et du Département de la Gironde.
Les Circulations douces au cœur du Projet
Depuis 2014, la Ville de Mios est très engagée dans le développement des circulations douces avec un plan vélo défini :
– sécuriser les trajets en direction des écoles et collège
– créer des liaisons au sein des quartiers
– développer des déplacements durables et respectueux de l’environnement.
Quelques exemples de nouveaux cheminements doux sécurisés : rue de Peyot, Ganadure, Beneau et Gassinières, le centre de Lacanau de Mios ou encore le carrefour de
Lillet. Valoriser l’usage du vélo au quotidien, c’est un premier pas vers la mobilité durable !
Retrouvez le plan des pistes cyclables de Mios en cliquant ICI !

LE DÉROULEMENT DES TRAVAUX
IMORTANT ! Les véhicules de +10T ont désormais l’interdiction de circuler dans le centre-ville. Voici les itinéraires adaptés :
- Depuis le Nord : Sortie 2 obligatoire
- Depuis le sud (Landes) : Accès via RD652 puis A660
LES PHASAGE DES TRAVAUX

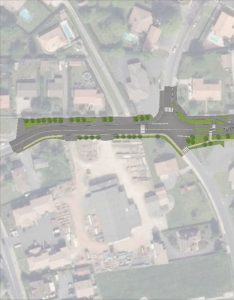

PHASE 1 – S6/S8 – 06 au 24 février
Du giratoire avenue de la libération jusqu’au passage piéton Rue de l’Avenir pour libérer rapidement l’accès à l’école.

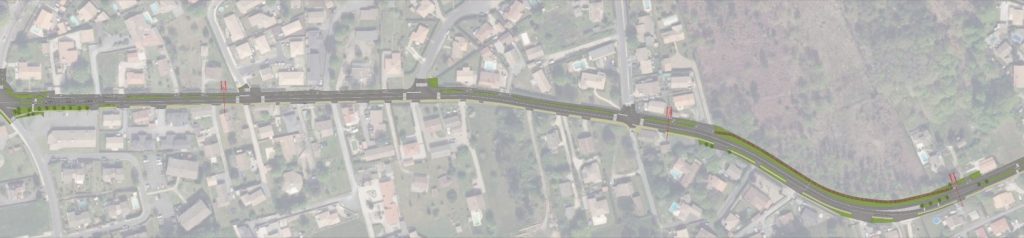

PHASE 2 – S9/S17 – 27 février au 28 avril
Réalisation du côté Ouest (Rue de l’Avenir/Notaire, Rue Notaire/Serena, Rue Serena/Gassinières/Beneau) – Piste cyclable.
PHASE 3 – S18/S26 – 02 mai au 30 juin
Réalisation du côté Est et trottoirs.
LA CIRCULATION
Durant toute la période des travaux :
- Sens de circulation en sens unique montant depuis le giratoire avenue de la Libération vers Leclerc
- Circulation uniquement sur une demi-chaussée
- Voirie fermée à partir du carrefour Flatter Beneau afin de permettre l’accès au centre ville

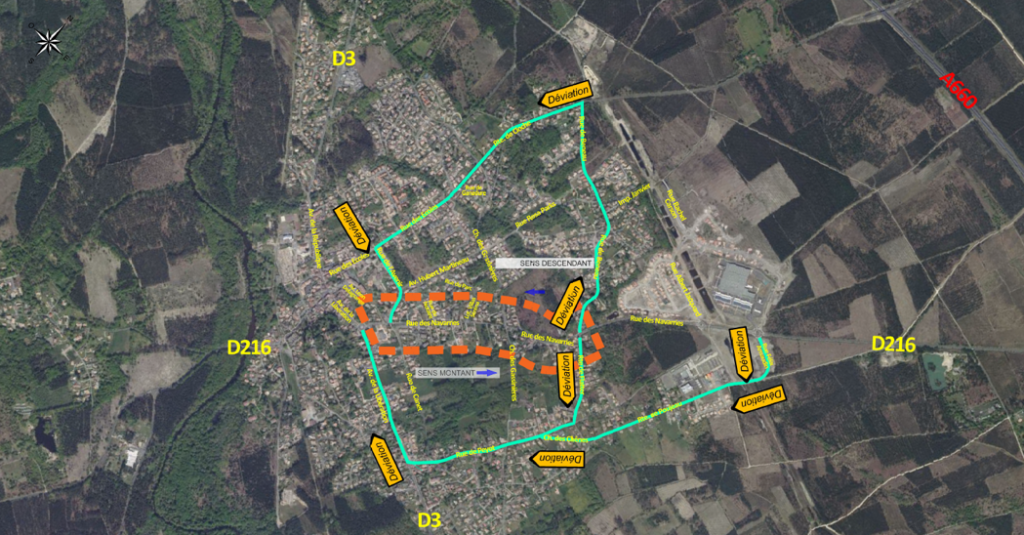

DEVIATIONS VEHICULES LEGERS

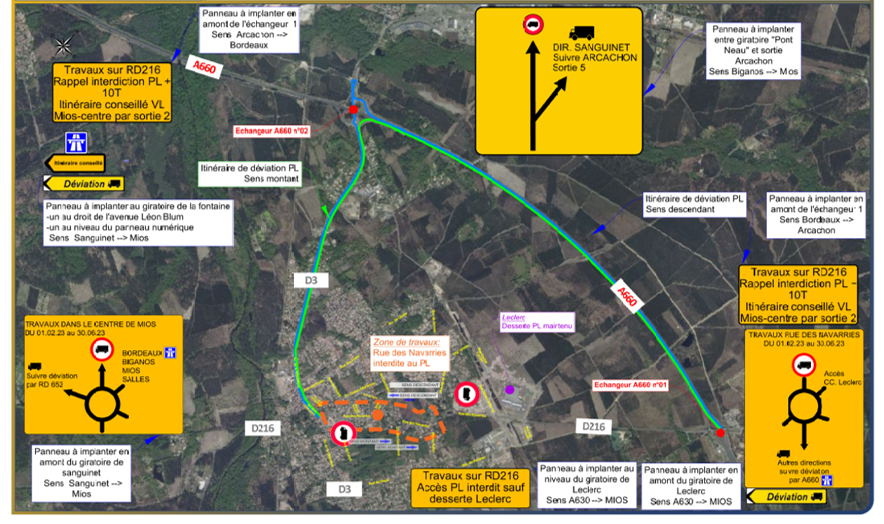

DEVIATIONS POIDS LOURDS
